“試運行期間,1號主變壓器各項參數穩定、無異常,進入正式運行階段……”9月28日3時21分,在涼山州西昌市110千伏馬道變電站,隨著1號主變壓器順利結束24小時試運行,標志著國網涼山供電公司圓滿完成該變電站1號主變壓器能效提升工程,為馬上就要來臨的國慶節、涼山州州慶
110千伏馬道變電站位于涼山州西昌市馬道鎮,于1973年竣工投產,承擔著為西昌市、馬道鎮等城區郊區供電的任務。運行多年來,該變電站的“心臟”——主變壓器,已不足以滿足地區迅速增加的用電需求,綜合能效提升改造迫在眉睫。為此,國網涼山供電公司實施“換心”手術,將該變電站40兆伏安的舊變壓器更換為50兆伏安的新變壓器,大幅度的提高該變電站的供電能力。
8月20日,工程正式開工,現場圍繞一次檢修、二次檢修、電氣試驗、土建施工等工作共投入特種作業車輛5臺,檢修人員34名。在完成舊主變拆除、新主變本體頂推和附件安裝等工作后,9月21日,作業現場迎來收尾階段——新主變壓器電氣試驗和低壓側母排安裝工作。
“以上是今天現場作業的危險點,請大家簽字確認。”9月21日清晨,現場總工作負責人王文杰和現場作業人員完成安全措施確認后,兵分兩路開展工作。

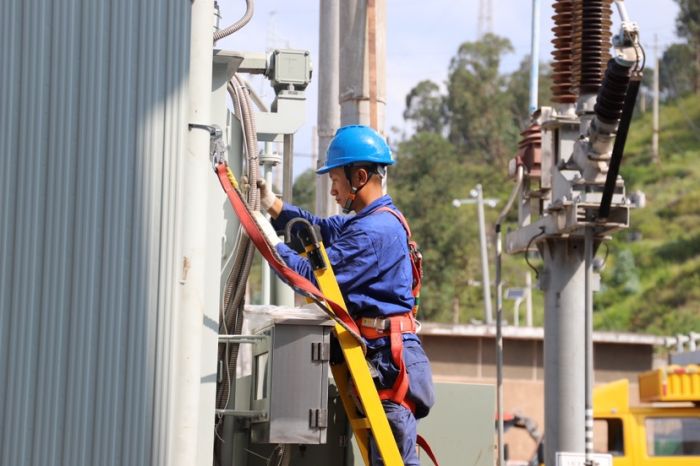

一組的方鋁、蔣光輝穿戴好安全帶并登上1號主變壓器本體,將安全帶打在高處,隨后在主變低壓側安裝附件;王仕旭戴上焊接手套和焊接面罩登上高空作業平臺做槽鋼焊接作業,與前兩名人員配合完成主變低壓側槽鋼和母排安裝。
另一組的6名作業人員則配合開展主變壓器絕緣電阻等電氣試驗,通過對新主變壓器“把脈問診”,保障設備安全投運。王文杰和監護人左定帥在一旁全程監護。“高處作業中安全帶一定要高掛低用。”“動火作業要戴好電焊手套。”他們提醒道。
9月21日8時許,業主項目部負責人唐帥也來到現場,再次檢查現場作業是否按工作規劃和實施工程的方案開展。“作為業主單位,我們牽頭組織實施工程單位和監理單位協同形成合力,將檢修工作安全有序推進,確保新的主變壓器于國慶節前順利投運。”唐帥說。
面對設備接線復雜、操作空間狹小以及高溫天氣等挑戰,從項目規劃到實施,國網涼山供電公司根據標準作業流程,制定了詳細的施工計劃,針對此次改造及系統檢修工作中設備部件眾多、時間緊湊、關鍵工序復雜的特點,嚴格執行落實10項關鍵工藝技術措施。同時,該公司在項目現場設置安全監護人員,全程監督施工全套工藝流程,確保每一個環節都符合技術標準和安全要求,保障工程進度嚴格按照計劃推進。
2022年以來,國網涼山供電公司利用春季檢修、秋季檢修等“黃金期”,大力推進變壓器綜合能效提升工程,圓滿完成110千伏馬道變電站1號主變壓器等4臺變壓器更換改造,為當地居民提供更充足可靠的能源供應保障。隨著國慶和涼山州州慶臨近,該公司將繼續加強電網設備巡視維護,完善應急處置措施,多措并舉做好節日保供電工作,確保人民群眾在節日期間能夠用上舒心電。
